Как построить каркасный дачный дом 6*6 метра

Выбор материала для строительства

Прежде чем начать строить сарай 3х6, стоит определиться с расходными материалами. Для этих целей обычно используются пиломатериалы, такие как:

  • плиты ОСБ. Отличаются высокими техническими характеристиками, удобством в работе, выгодной ценой. Данный материал как нельзя лучше подходит для каркасного строительства, а сами плиты применяются для обшивки стен, и легко монтируются к деревянному каркасу. ОСБ прекрасно справляется с негативными факторами окружающей среды, выносит большие механические нагрузки и применяется не только при обшивке стен, но и при кровельных работах;
  • доска. Это более дорогой материал, который обладает высокими качествами. Главное, древесину обработать антисептиками и различными пропитками, повышающими ее долговечность и стойкость к негативным факторам;
  • сип – панели. Данный материал отличается высокой себестоимостью, и его целесообразно использовать только в том случае, если достаточное количество панелей для сооружения небольшой хозпостройки, осталось после возведения дома на участке. Сип — панели отличаются высокими тепло – и звукоизоляционными качествами, стойкостью к негативным факторам, долговечностью. Каркасный сарай 3х6 из сип — панелей подойдет не только для хранения различного инвентаря, но и для обустройства мастерской. В таком помещении будет комфортно работать даже зимой.

Технологии каркасного домостроения в видео-уроках и обзорах

Каркасный дом – общее понятие, в которое входит несколько похожих, но существенно различающихся технологий. Изучите все, чтобы сравнить и выбрать оптимальную для себя.

Особенности каркасно-щитового строительства

Самая быстрая технология возведения жилого дома основана на производстве отдельных элементов на заводе и последующей сборке строения на участке. Бригада профессионалов справляется с такой работой за несколько дней. Своими руками собрать дом-конструктор тоже можно, строго соблюдая инструкцию производителя.

В этом видео о строительстве каркасных домов из СИП-панелей вы увидите все шаги сборки всего лишь за несколько минут.

Владельцы участков с опаской относятся к SIP-панелям, считая такие дома недолговечными. Причина сомнений – слишком быстрое возведение и низкая цена. Однако практика показывает, что при грамотном подходе такие строения служат не меньше любых деревянных, а жить в них комфортно и безопасно. Посмотрите видео-отзыв мужчины, который прожил в доме из СИП почти два года.

https://youtube.com/watch?v=HyyKKEAAEdE

Сборка каркасно-рамочного дома в видео-уроке

Каркасно-рамочные дома собирают непосредственно на стройплощадке. Сначала возводят каркас, потом делают обшивку, утепление и финишную отделку стен и фасада. Пошаговая инструкция в видео раскрывает все секреты сборки такого каркаса за несколько минут.

Ниже детально показана сборка стен с ригелем по финской технологии.

А еще есть скандинавский метод возведения каркаса дома.

Более подробно об устройстве стен каркасника рассказано в следующем видео-уроке, это видео затрагивает также утепление пола.

Следующий этап утепления каркасного дома – потолок. Здесь, как правило, используют те же теплоизоляционные материалы, что и для стен. Обязательно делать пароизолцию, ветрозащиту и гидрозоляцию – для этого есть удобные в монтаже мембраны. Практичнее выбирать материалы, решающие одновременно несколько задач.

Смотрите инструкцию по утеплению потолка, снятую прямо на стройке.

Что такое фахверк: обзор в видео

Фахверковые дома выглядят дорого, но построить коттедж премиум-класса дешевле, чем купить квартиру такой же площади. Отличительная особенность технологии – видимость каркаса. Жесткий каркас можно не только заполнять плитами или сэндвич-панелями, но и остеклять. В классических проектах сохранены этажные выступы, предназначенные для защиты стен от осадков.

Узнайте, как устроены фахверковые каркасные дома, из видео, изучите плюсы и минусы технологии.

Жесткость каркаса – советы мастера в видео

Прочность каркасного дома зависит от жесткости каркаса. Опытный специалист делится в видео-уроке своими секретами и наработками.

Крыша дома – устройство и монтаж кровли

Крышу дома делают сразу же после сборки каркаса. Форму можно выбирать любую, но для строительства своими руками лучше остановиться на односкатной или двухскатной кровле. В доме с мансардой практична ломаная крыша. Доверяя работу строителям, есть смысл поискать более оригинальные проекты.

Основа кровли – стропильная система и чердачное прикрытие. Эти элементы нужно грамотно рассчитать и правильно смонтировать.

У мягкой кровли тоже немало преимуществ. Здесь другие требования и другая технология монтажа и подготовки крыши.

https://youtube.com/watch?v=4BaXg5tjZeY

Профессиональный проект

  • Схема фундамента;
  • Разворот перекрытий и стен каркасного дома;
  • План установки стоек и стропил;
  • Схема местоположения оконных и дверных проемов;
  • Мансарда или план второго этажа;
  • Схема разводки электричества, систем водоснабжения, канализации, вентиляции и отопления во всем доме.

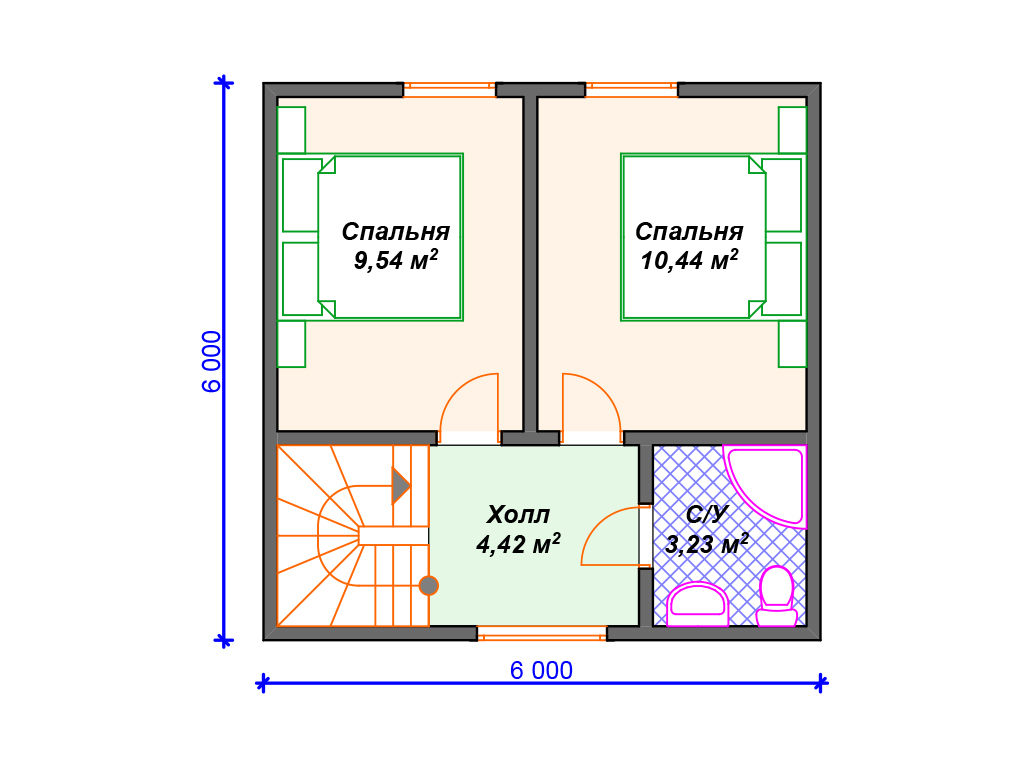

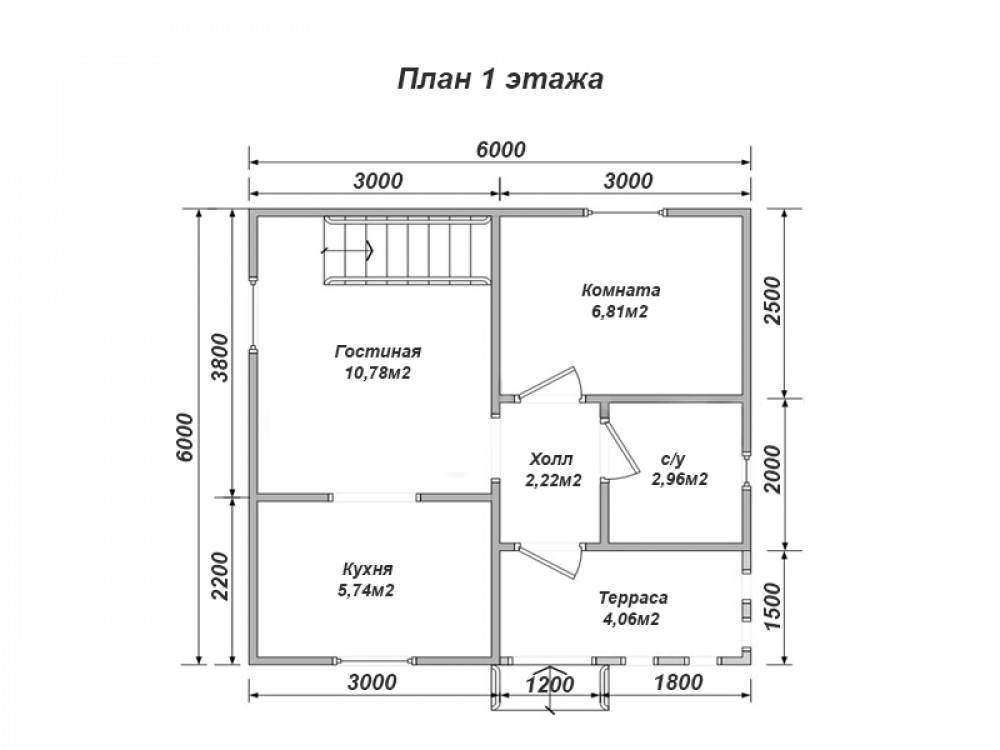

Планировка каркасника 6x6 с террасой.

Планировка дома 6 на 6 метров может быть как свободной с дополнительными стойками укрепления, так и покомнатной. Оптимальным считается создание на первом этаже дома помещений гаража в дополнительной пристройке или полуподвальном помещении, большой кухни-столовой и гостиной зоны.

Можно предусмотреть санузлы на первом или мансардном этажах, скрытые системы хранения – кладовые, гостевые комнаты. Второй этаж или мансарда дома 6 на 6 зачастую используется как спальная зона из одной или двух комнат.

На заметку

При создании проекта постарайтесь придерживаться прямых линий, возведение эркеров или домов с “косыми углами” может нести дополнительную нагрузку на фундамент и создаст сложности при закладке утеплителя. Меньше углов и скосов – меньше возможных щелей в каркасного доме.

Как построить каркасный дом: заливка фундамента

Быстровозводимая конструкция легкая, поэтому сооружать мощное основание нет смысла. В зависимости от типа грунта и этажности строения выбирают между:

  • винтовыми сваями;
  • столбчатым;
  • ленточным.

При выборе вида фундамента рассчитывают общую нагрузку. Погонный метр высотой 3 м весит около 1,7 т. Если предполагается одноэтажное строение, периметр умножают на 1,7. При расчете 2-этажного здания площадь умножают на 2 затем на вес 1 п.м.

Один из популярных вариантов – свайно-винтовой. Он подходит для возведения основания на заболоченных участках, в местах со сложным рельефом, кроме скалистого грунта. Для одной семьи из 3-4 человек подойдет столбчатый. С помощью бура выполняют отверстия глубиной 80 см и шириной 20 см, куда вставляют асбоцементные трубы на дистанции 90 см. Свободное пространство заполняют присыпкой из песка и щебня, после утрамбовки заливают цементным раствором. По такому принципу закапывают 130-150 столбов.

Монолитное основание

Ленточный фундамент для каркасного дома стал классикой. Он представляет собой бетонную полосу, образующую замкнутый контур. По сравнению со столбчатым имеет большую поверхность, поэтому обеспечивает хорошую несущую способность. Пошаговое описание возведения мелко заглубленного основания позволит с работой справиться самостоятельно. Для этого понадобятся:

  • арматурные стержни;
  • песок, щебень разных фракций;
  • стальная проволока;
  • цемент;
  • гидроизоляция;
  • инструменты: пила, лопата, строительный миксер.

После расчетов размечают место, используя колышки и веревку. Чтобы лента была ровной, второй ряд бечевки натягивают шире на 10 см толщины стены. Для измерения углов используют лазерный уровень или контролируют ровность через сравнение диагоналей.

Для не заглубленного основания глубоких рвов рыть не нужно. В отличие от фундамента, когда ямы выкапывают ниже уровня промерзания, достаточно снять плодородный слой и заглубить траншеи на полметра. В этом случае лента будет опираться на грунт. Хотя почва подвергается морозному пучению, несущая способность от этого не страдает. Особенно, если дом строится на песке или гравелистой почве.

На дно выстилают геотекстиль, сверху слоями насыпают песчаную подушку. Каждый пласт проливают водой и утрамбовывают. На глинистой почве высота подложки достигает 50 см, на песчаном грунте — в 2 раза меньше. Следом укладывают гидроизоляцию из битумно-полимерных материалов.

Строительство опалубки и заливка раствора

На этом этапе из шифера, досок или фанеры по периметру монтируют опалубку для бетона. С внутренней стороны уровнем вымеряют высоту заливки раствора, отмечают маркером на досках. Вдоль опалубки сооружают арматурный каркас. Металлические стержни диаметром 10-16 мм с ребристой поверхностью обеспечат прочную адгезию с бетоном, в перспективе предотвратят разрушение фундамента. Если высота опалубки больше 30 см, прутья укладывают в несколько рядов.

Предпоследний шаг в возведении монолита – равномерное распределение бетона. После заливки первого слоя с целью предотвращения вакуумных пустот его пробивают. Второй слой добавляют до схватывания первого. Последний выравнивают согласно разметкам, засыпают сухим цементом через сито.

Незащищенный мелко заглубленный фундамент зимой проводит холод от промерзающего грунта. Чтобы сохранить тепло в доме, с наружной части выкладывают пенополистирол. В регионах с суровым климатом используют другую схему. Изоляционный слой в придачу укладывают по горизонтали внизу основания.

Если температура держится в +20°C, через неделю строительство продолжают. За это время бетон затвердеет на 50%. Если столбик не поднимается выше +17°С, выжидают дней 12. До окончательного высыхания монолита понадобится не менее 28 дней.

Каркас стен

Стены могут собираться из бруса, толстых досок или из двух видов пиломатериалов.

Бруски устанавливаются по углам здания, а доски объединяют их в единое целое.

Важно. Многие специалисты рекомендуют, вместо бруса, использовать доски, дело в том, что в этом случае углы каркаса можно тщательно утеплить для защиты от продувания ветром

Стены можно собирать целиком на земле, а потом, вместе с помощниками, ставить их на обвязку пола, а если строительство осуществляется в одиночку, легче разбить каждую панель стенки на секции и монтировать их по частям.

Расстояние между вертикальными стойками каркаса, как правило, делают примерно равным ширине стандартного листа минваты – 60 см. Проемы под окна и входную дверь выполняют согласно плану, причем отверстия под окна делаются чуть больше самих рам (на 4-6 мм), во избежание разрушения окон из-за деформации древесины во время скачков влажности. Все щели потом закрывают монтажной пеной.

Поперечные доски каркаса можно прибить или сразу, или после установки стен на свои места. Для временной фиксации приколачивают укосины, поддерживающие необходимое положение стеновых панелей.

После фиксации корпуса стен следует приступить к созданию верхней обвязки вертикального каркаса. Она нужна для усиления всей вертикальной конструкции, а также станет основой для элементов крыши. Представляет собой рамку из досок, равную ширине стены, которая установлена поверх стенового каркаса.

Стыки стеновых панелей должны перекрываться досками верхней обвязки.

В некоторых случаях, каркас стены обшивают и утепляют после монтажа крыши, а иногда – сразу.

Как построить каркасный дом: заливка фундамента

Быстровозводимая конструкция легкая, поэтому сооружать мощное основание нет смысла. В зависимости от типа грунта и этажности строения выбирают между:

  • винтовыми сваями;
  • столбчатым;
  • ленточным.

При выборе вида фундамента рассчитывают общую нагрузку. Погонный метр высотой 3 м весит около 1,7 т. Если предполагается одноэтажное строение, периметр умножают на 1,7. При расчете 2-этажного здания площадь умножают на 2 затем на вес 1 п.м.

Один из популярных вариантов – свайно-винтовой. Он подходит для возведения основания на заболоченных участках, в местах со сложным рельефом, кроме скалистого грунта. Для одной семьи из 3-4 человек подойдет столбчатый. С помощью бура выполняют отверстия глубиной 80 см и шириной 20 см, куда вставляют асбоцементные трубы на дистанции 90 см. Свободное пространство заполняют присыпкой из песка и щебня, после утрамбовки заливают цементным раствором. По такому принципу закапывают 130-150 столбов.

Монолитное основание

Ленточный фундамент для каркасного дома стал классикой. Он представляет собой бетонную полосу, образующую замкнутый контур. По сравнению со столбчатым имеет большую поверхность, поэтому обеспечивает хорошую несущую способность. Пошаговое описание возведения мелко заглубленного основания позволит с работой справиться самостоятельно. Для этого понадобятся:

  • арматурные стержни;
  • песок, щебень разных фракций;
  • стальная проволока;
  • цемент;
  • гидроизоляция;
  • инструменты: пила, лопата, строительный миксер.

После расчетов размечают место, используя колышки и веревку. Чтобы лента была ровной, второй ряд бечевки натягивают шире на 10 см толщины стены. Для измерения углов используют лазерный уровень или контролируют ровность через сравнение диагоналей.

Для не заглубленного основания глубоких рвов рыть не нужно. В отличие от фундамента, когда ямы выкапывают ниже уровня промерзания, достаточно снять плодородный слой и заглубить траншеи на полметра. В этом случае лента будет опираться на грунт. Хотя почва подвергается морозному пучению, несущая способность от этого не страдает. Особенно, если дом строится на песке или гравелистой почве.

На дно выстилают геотекстиль, сверху слоями насыпают песчаную подушку. Каждый пласт проливают водой и утрамбовывают. На глинистой почве высота подложки достигает 50 см, на песчаном грунте — в 2 раза меньше. Следом укладывают гидроизоляцию из битумно-полимерных материалов.

Строительство опалубки и заливка раствора

На этом этапе из шифера, досок или фанеры по периметру монтируют опалубку для бетона. С внутренней стороны уровнем вымеряют высоту заливки раствора, отмечают маркером на досках. Вдоль опалубки сооружают арматурный каркас. Металлические стержни диаметром 10-16 мм с ребристой поверхностью обеспечат прочную адгезию с бетоном, в перспективе предотвратят разрушение фундамента. Если высота опалубки больше 30 см, прутья укладывают в несколько рядов.

Предпоследний шаг в возведении монолита – равномерное распределение бетона. После заливки первого слоя с целью предотвращения вакуумных пустот его пробивают. Второй слой добавляют до схватывания первого. Последний выравнивают согласно разметкам, засыпают сухим цементом через сито.

Незащищенный мелко заглубленный фундамент зимой проводит холод от промерзающего грунта. Чтобы сохранить тепло в доме, с наружной части выкладывают пенополистирол. В регионах с суровым климатом используют другую схему. Изоляционный слой в придачу укладывают по горизонтали внизу основания.

Если температура держится в +20°C, через неделю строительство продолжают. За это время бетон затвердеет на 50%. Если столбик не поднимается выше +17°С, выжидают дней 12. До окончательного высыхания монолита понадобится не менее 28 дней.

Рекомендации по строительству

Если чертежи и проекты строительства предполагают выбор конструкции щитовой или рамочной, лучше всего отдать предпочтение второму варианту. Благодаря применению рамочной конструкции, можно обойтись без привлечения манипулятора. Кроме этого, в рамочных каркасных домах легко может быть изменена планировка.

Следовательно, естественная вентиляция стен играет важную роль.

Схема устройства Sip панели

Специалисты рекомендуют не производить работы своими руками в дождливую погоду, даже в угоду сокращению сроков монтажа. Если пренебречь этой рекомендацией, можно получить «поведенную» конструкцию, которая приобретет такой вид при высыхании. Как бы то ни было, после того как каркас строения будет собран, следует в кратчайшие сроки обустроить кровлю или создать временную конструкцию своими руками из подручных материалов совершенно бесплатно.

Достоинства и недостатки каркасных домов

Выбирая способ возведения, хозяин просматривает плюсы и минусы различных строений.

К преимуществам каркасников относят:

Сравнительно недорогая стоимость застройки. На обустройство фундамента, отделку и материалы для возведения стен смета будет ниже, чем при использовании блочного, штучного материала или ж/б конструкций.
Нет необходимости использования тяжелой специальной техники. Мокрые работы сведены к минимуму. Что касается земляных работ, то их объем зависит от выбора основания, например, обустройство свай обойдется практически без рытья траншей.
Оперативность. Средний по размерам каркасный дом 6 на 6 м своими руками три мастера соорудят за 3 месяца, плюс 2-2,5 месяца на отделку. Итого, при условии наличия всех материалов, от начала до конца цикл занимает не более полугода – это очень быстро.
Нетребовательность в уходе. Если выбран качественный материал, строения из оцилиндрованного бревна или клееного бруса не нуждаются в регулярной пропитке антисептиками, прочими смесями.
Дом не дает усадки, как другие деревянные сооружения. Технологию применяют для сооружения объектов на нестойких, сейсмоопасных грунтах.
Качественная тепло-, гидроизоляция надежно защищает жилой дом от теплопотерь, посторонних шумов.
Небольшая толщина стен облегчает доступ к содержимому

Это важно для работ по дополнительному утеплению, внутренней прокладке кабелей и пр.
Деревянные панели не обладают значительной массой, это позволяет сэкономить на фундаменте.
Гладкие фрагменты стен не нужно штукатурить перед отделкой. Свойство не ограничивает варианты декорирования с возможностью дополнительного утепления, изоляции.
При необходимости каркасный дом быстро разбирают и перевозят на новое место

Правильный демонтаж – залог успешной и оперативной повторной сборки.

Минусы тоже есть:

Для получения качественного результата не экономят на проекте. Если нет знаний, планировку и создание проекта поручают специалистам. Опытный мастер разработает план с учетом узлов, соединений, коммуникаций и пр.
Дерево считают горючим материалом, поэтому к выбору подходят с особой тщательностью. Покупают материалы хорошей степени просушки, обработанные антипиреном

Защитную пропитку от огня периодически подновляют.
При сооружении двух и более этажного объекта уделяют внимание звукоизоляции перекрытий, стен. В противном случае гул и вибрация при хождении будут слышны по всему дому.

Плюсов больше, поэтому технология строительства востребована и популярна в самых разных климатических зонах. Благодаря отсутствию циклов мокрых работ застройку ведут в любое время года.

Каркасный дом своими руками: пошаговая инструкция с фото

В любом случае работать удобнее, когда готов нижний уровень. Не нужно каждый раз, чтобы вбить гвоздь, пользоваться лестницами или стремянками, поэтому после укладки нижней обвязки (лежня), как правило, монтируется черновой настил или полы. Пиломатериалы, которые будут расположены вблизи земли, обязательно пропитываются антисептиками для предупреждения гнили.

Укладка нижней обвязки

Предварительно поверхность фундамента покрывается отсечной гидроизоляцией — слоем горячего битума и 2 рядами рубероида или гидроизола. Эта мера предотвратит подсос капиллярной влаги из бетона.

В качестве нижней обвязки используется брус сечением 100х150 мм или 2 доски 50х150 мм. Предварительно их нужно обработать антисептиками и подготовить отверстия в местах установки шпилек.

Шпильки рекомендуется заранее замуровать в фундаменте, закрепив нижним концом к арматурному каркасу. Если этого не сделано сразу, можно вкрутить в затвердевший бетон анкер-дюбели с резьбой под гайку. Длина крепежа — 150-200 мм, диаметр 12-16 мм, глубина погружения в фундамент не менее 100 мм. Шаг установки шпилек или анкеров — не более 2400 мм.

Монтаж шпилек — ответственная операция. Они должны быть строго вертикальны, отклонения допускаются минимальные. Начинают установку с углов, затем натягивается причалка (шнур), а по ней уже крепятся остальные анкеры. Чтобы не забрызгать резьбу при бетонировании, на нее накручиваются бумага, пленка или аналогичные материалы.

Для разметки отверстий на нижней обвязке рекомендуется положить доску или брус сверху на фундамент прямо поверх шпилек и легко ударить по дереву молотком. На обратной стороне останутся отпечатки, по которым уже можно точно провести сверление. Обвязку нужно выставить строго горизонтально и затянуть гайки.

В углах брусья стыкуются в «лапу», по длине косым или прямым замком с дополнительным усилением накладкой. При установке обвязки на свайный фундамент соединение должно располагаться точно над опорой.

Монтаж лаг

Лаги — это горизонтальные прогоны, которые служат основанием для укладки настила для пола, а также нижней обшивки и утеплителя. Они изготавливаются из досок 50х150-80х220 мм, поставленных на ребро, двутавровых или составных балок. Сечение подбирается исходя из расстояния между опорами. Чем оно больше, тем мощнее должны быть балки.

Лаги крепятся способами:

металлическими уголками или кронштейнами встык к лежню;

с опиранием на нижнюю обвязку, с наружной стороны торцы закрываются фасадной доской.

Стыкуются лаги только на прогонах. К лежню прибиваются косо с помощью гвоздей, а к фасадной доске прикручиваются 2-3 саморезами.

Если пролет более 2,5 м, между балками устанавливаются распорки для жесткости и предупреждения прогибов. Они крепятся прибитыми наискось гвоздями к лагам.

Устройство пола

По готовому основанию укладывается настил из досок, цементно-стружечных, древесно-струженых или гипсоволокнистых водостойких плит, влагостойкой фанеры. Толщина определяется перекрываемым пролетом:

  • 400 мм — 30 мм ГВЛ и 16 мм остальные материалы;
  • 500 мм — фанера, ЦСП 16 мм, ДСП, пиломатериалы 19 мм, ГВЛ 36 мм;
  • 600 мм — фанера 18 мм, ЦСП 26 мм, ДСП 19 мм, доски 36 мм.

На участках, где возможно замачивание пола в процессе эксплуатации (ванные, санузлы, кухни и т.д.), проводится гидрофобизирующая обработка поверхности и краев древесных материалов.

На этом этапе можно провести утепление, поскольку каркас перегородок в последующем крепится к черному полу и демонтаж верхнего покрытия будет затруднен.

В качестве теплоизоляции используются:

  • засыпные материалы — керамзит, вермикулит, перлит и т.д.;
  • волокнистые — базальтовая вата, стекловата и т.д.;
  • полимерные вспененные — экструдированный пенополистирол, пенопласт, поролон;
  • напыляемые — полиуретан, эковата.

На лаги в нижней части прибиваются черепные бруски, на них крепятся листы ОСП, влагостойкой фанеры. Это основание для укладки теплоизоляции.

Дальнейшая последовательность зависит от вида материала:

  • Наиболее капризна минвата. Ее нужно защитить от попадания воды и пара, поэтому и снизу, и сверху укладываются парогидроизоляционные мембраны.
  • Пенополистирол не боится влажности, но очень любим мышами. В местах, где возможно их проникновение, стоит положить металлические сетки с мелкой ячейкой — 5-8 мм.

Засыпные чаще используются в полах по грунту. Толщина засыпки — не менее 20 см. Напыляемые виды наносятся профессиональным оборудованием. Создается достаточно высокое давление, поэтому нижняя обшивка должна быть очень прочной.

После укладки теплоизоляции монтируется черновое напольное покрытие. Оно служит горизонтальным основанием для подготовки конструкций, а также дальнейшего монтажа перегородок.

Каркас пола

Следующий этап пошаговой инструкции — конструирование каркаса пола.

  1. Для того, чтобы древесина не пропитывалась влагой от бетонного основания, необходима гидроизоляция. Покройте основание битумной мастикой или гидроизолом.
  2. По периметру фундамента зафиксируйте доски (лежни) из хорошо просушенной древесины.
  3. Между ними положите доски обвязки способом на ребро через каждые 40-50 см.
  4. К этим доскам прикрепите лаги — доски, равномерно передающие нагрузку на фундамент.
  5. Заложите листы утепления (например, плиты пенополистирола).
  6. Затем поверх утеплителя положите черновой деревянный пол и вразбежку закройте его листами фанеры.

Подготовительные работы

Перед началом непосредственного возведения здания необходимо осуществить тщательную подготовку участка, а также выполнить разметку будущего дома.

Начинать следует с очистки территории от имеющейся на ней растительности. Речь идет, конечно же, не о вырубке всех деревьев на участке, а лишь устранении тех, которые мешают непосредственному возведению будущего дома.

Еще один момент, на который следует обращать во время подготовки, – наличие уклона на участке. Если он достаточно сильный и мешает строительству, то можно полностью или частично осуществить его выравнивание, для чего придется привлекать спецтехнику.

Очистка территории является важным элементом подготовительного этапа, так как позволяет более точно произвести необходимые замеры. Кроме того, любые строительные работы на территории, заросшей травой и кустарниками, а тем более деревьями, будут крайне усложнены или совершенно невозможны.

После удаления с участка лишней растительности следует заняться нанесением разметки

Несмотря на кажущуюся простоту, данная часть подготовки является чрезвычайно важной и ответственной, поскольку именно в этот момент определяется будущая планировка. Кроме того, от правильности выполнения разметки зависит то, насколько ровной будет геометрия будущего строения. Разметка фундамента включает в себя расстановку колышков по периметру для обозначения внешних стен здания, а также разметку внутренних стен, которые будут разграничивать различные помещения друг от друга

Разметка фундамента включает в себя расстановку колышков по периметру для обозначения внешних стен здания, а также разметку внутренних стен, которые будут разграничивать различные помещения друг от друга.

Пошаговая инструкция утепления каркасного дома своими руками

Возводя жилье, хозяева предполагают жить в нем круглый год, следовательно, выбирают качественное утепление для зимнего каркасного дома. Все работы проводят после сооружения основной конструкции, обшивки и монтажа дверей, окон.

Утепление пола

Утеплитель выкладывают на предварительно расстеленную пленку или мембрану гидроизоляции. Обустраивают утепление на этапе сооружения пола нижнего этажа. Полосы материала размещают с заходом краев друг на друга, фиксируют скобами степлера.

Применяют минераловатные утеплители или плиты экструдированого пенополистирола. Жесткие плиты выкладывают встык, швы материалов проклеивают скотчем. Размещают утеплитель до верхушки балок, на изоляционные материалы настилают пароизоляционную мембрану также с нахлестом полос на 150 мм. Фиксируют пароизоляцию на скобы степлера к балкам.

Поверх пирога утепления настилают черновой пол. Если организуют двойной слой утеплителя, то листы минваты монтируют между лаг, уложенных на черновой настил. Затем также укрывают материалы пароизоляционной мембраной. По лагам первого чернового пола настилают доски второго чернового пола каркасного дома.

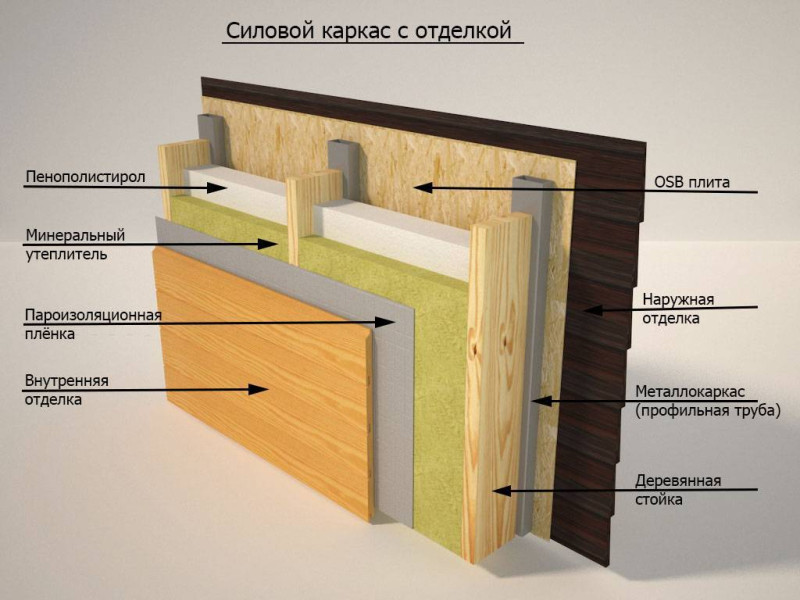

Технология утепления стен

Основное внимание уделяют выкладке изоляционных материалов снаружи. Выбирают изделия с высокими показателями теплоэффективности. Внутреннее утепление выполняют более тонкими листами, покрывая их фольгированным защитным слоем

Фольгу поворачивают внутрь комнаты, чтобы она отражала тепло

Внутреннее утепление выполняют более тонкими листами, покрывая их фольгированным защитным слоем. Фольгу поворачивают внутрь комнаты, чтобы она отражала тепло.

Работы выполняют с учетом некоторых нюансов:

  1. Изнутри полосы теплоизоляции выкладывают в проемах стоек каркаса. Поверх настилают пароизоляционную мембрану, фиксируют степлером.
  2. Снаружи дома сооружают каркас из бруска, размещая элементы с шагом равным ширине плит. Затем выкладывают утеплитель, сверху накрывают пароизоляцией.

После утепления выполняют отделочные работы изнутри и снаружи дома.

Монтаж утеплителя на кровлю

Плиты минваты выкладывают между стропилами. Внутреннюю поверхность ската крыши подшивают пароизоляционной мембраной. Полосы фиксируют с нахлестом шириной в 100 мм, стыки проклеивают скотчем, закрепляют мембрану степлером. Затем изнутри крышу обшивают вагонкой или листовыми, плитными материалами.
